이 내용은 고용노동부·안전보건공단,『안전보건 실무길잡이 건설업 철거·해체·정리작업』, (2021). 에서 발췌하였음을 알려드립니다.
주요 공정, 작업별 개요
철거·해체·정리 작업은 기계식 공법, 발파공법 등으로 크게 나눌 수 있다. 기계식 공법에 주로 사용되는 장비로는 양중기, 차량가 하역운반기계, 차량계건설기계, 선택 작업 장치(압쇄기 등)에 대한 내용을 이해하도록 한다.
기계식 철거 공법의 작업 순서
1) 사전조사
사전조사란 작업 전 위험을 미리 확인하여 공사중 위험성을 사전에 제거하고 회피하기 위한 절차를 말한다. 사전조사는 실제 현장작업자에 의해서 이루어지는 공정 및 작업이 아니지만, 철거,해체작업에서 있어 매우 중요한 단계로 사전조사 시 조사항목을 정리하면 다음과 같다.
대상물조사
대상물주변조사
* 대상물 개요: 준공연도, 구조형식, 현재상태 확인 * 건축도면 및 구조계산서 확보 * 지반조사보고서 및 설계도서 확보 * 철거해체작업 중 탈락위험이 있는내,외장재조사읍 * 내력벽 및 비내력벽 위치 확인 * 잔여위험물질 확인: 가연성,폭발성물질 * 전기,소방,가스,기타설비 계통조사 * 석면조사
* 지하매설물 확인: 전기, 상하수도, 도시가스, 통신 * 주변건축물 개요 및 이격거리 확인 [주변건축물 안전성확인 포함] * 충전선로 확인 및 방호 덮개 설치 * 보행자 통로 및 차량 이동 확인
2) 가설구조물 설치
철거.해체 작업의 가설구조물은 비산먼지방지,낙하물방지,추락방호,보행자 안전통로 등의 목적으로 공사 중 임시로 설치되었다가 공사 후 철거되는구조물을 말한다. 주로 강관파이프를 이용한 비계구조이다.
① 가시설 개략도
② 가시설 작업 순서

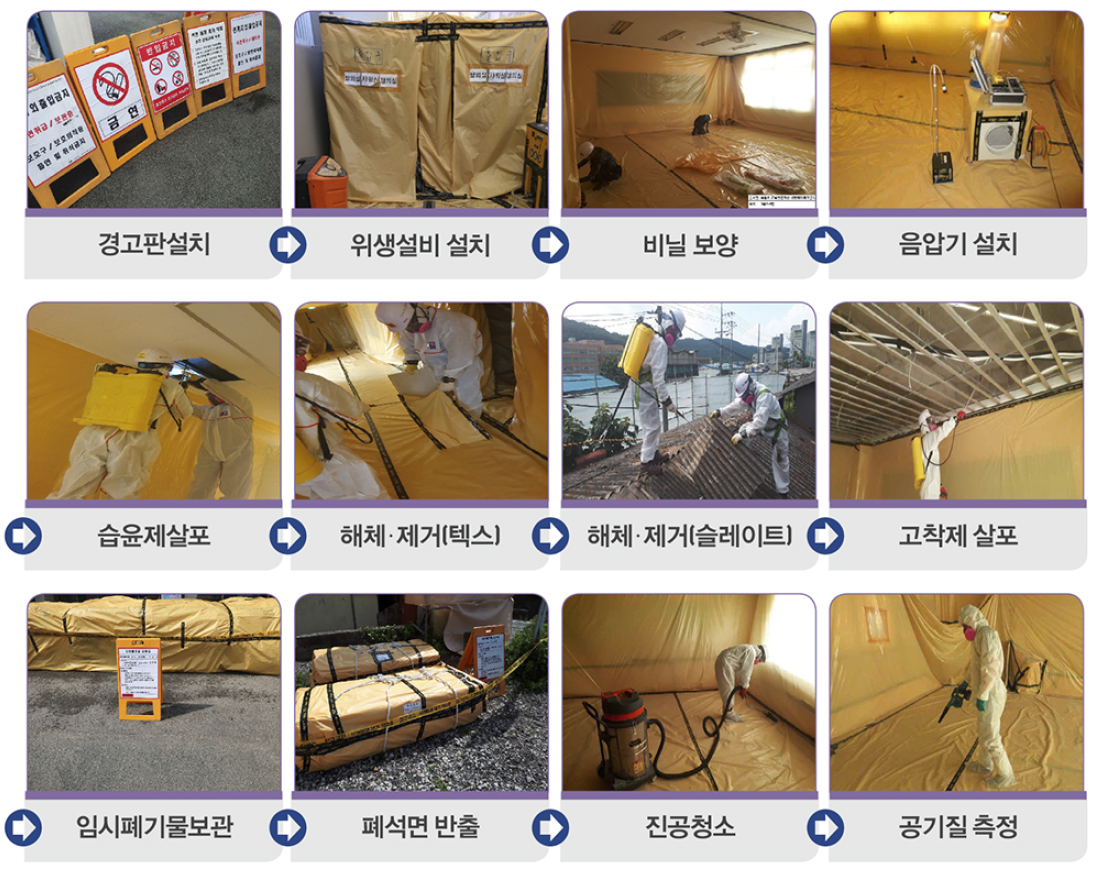

3) 석면해체, 제거작업
석면은1급 발암물질로 장기간 석면에 노출되는경우 폐암,악성중피종,석면폐 등의 호흡기 질환을 유발 할 수 있다. 또한,석면관련질병인 폐암, 악성중피종의 경우 치료가 매우 어려워 생존율은10% 미만이다.석면으로 인한 건강장해 예방을 위해 작업 중 석면비산을 최소화 하고 개인 보호구를 지급,착용하는 것은 필수이다. 석면해체, 제거작업 순서를 정리하면 다음과같다.
4) 대상물 철거, 해체작업

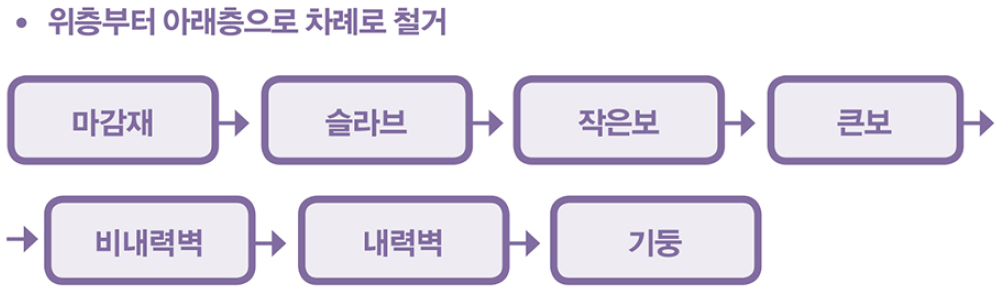

일반적인 해체순서는 위에서 아래로 내부는 마감재, 슬라브, 작은보, 큰보, 비내력벽, 내력벽순으로 철거ㆍ해체작업이 이루어진다. 폐기물 투하시설은 건물외부와 연결된 끝단부에 우선 적용하며, 건물높이가 높거나 외부요인 등으로 인하여 적용 불가할 경우 엘리베이터 피트를 이용하거나 건물단면 가운데에 1층까지 통과하는 구조로 설치한다.건물단면 가운데투하시설 설치시 장비 및 작업자의 떨어짐 사고에 유의하여야 한다. 그 외의 철거,해체작업 순서를 정리하면 다음과 같다.
일반적인 건축물 철거 순서
① 대상물에 장비 탑재 철거, 해체
슬래브 해체 진행도

② 대상물에장비 미 탑재 철거, 해체
③ 지하대상물 철거, 해체작업

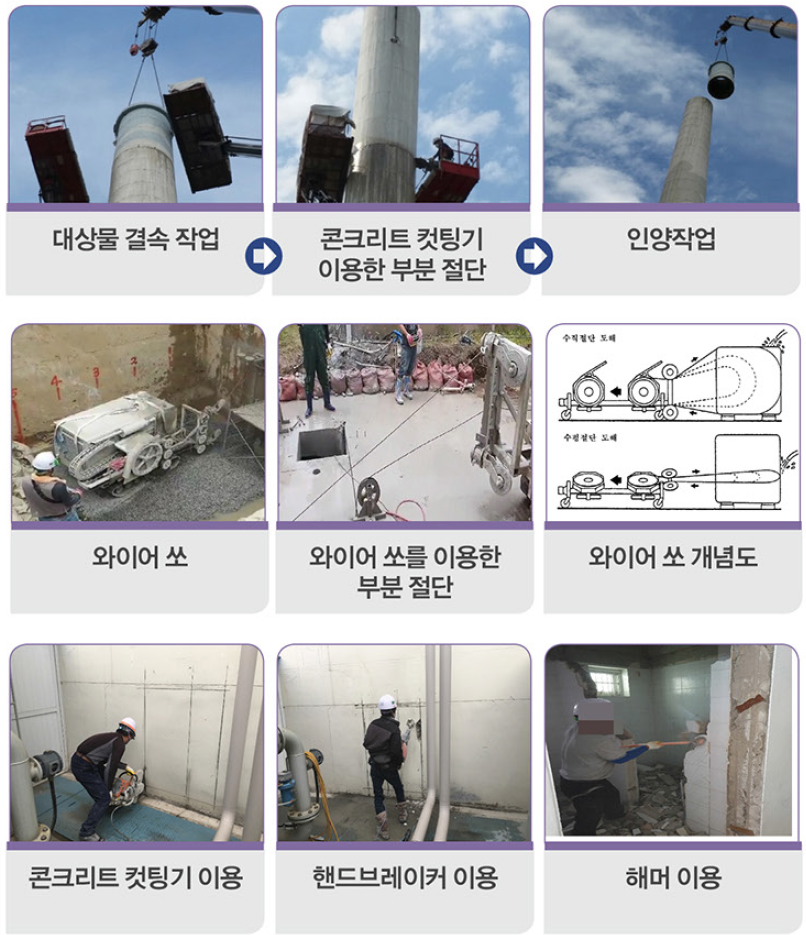

④ 와이어 쏘 및 콘크리트 컷팅기등을이용한 기타 철거, 해체작업
⑤ 폐기물 및 잔재물 정리작업
철거, 해체작업의 마지막 공정으로 장비를 이용하여 외부로 폐기물 및 잔재물 반출 작업이다. 대상물이 완전히 철거, 해체 된 상태이므로 폐기물, 가설구조물 자재, 장비 등의 상차작업이 주를 이룬다.
